1、真石漆施工基面保護程序
(1)在施工之前應先對土建方已經竣工的鑲貼面磚、門窗等成品,采用貼報紙等方法,加以保護,使其不被污染。同時應該將基面上的浮灰或其它污染物除去。
(2)在貼保護之前應先檢查施工腳手架的牢固性,對不安全的腳手架就事先與甲方協商加固,確保其安全。

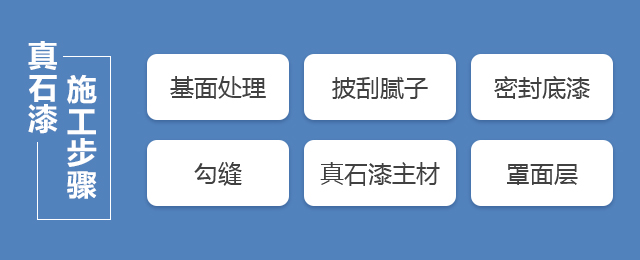

真石漆施工流程圖
2、真石漆基面準備程序
(1)對于剛建成的新墻,需要充分養護,干燥(含水率不應大于8%);對于已受潮剝離的舊墻,則需重新做底層批蕩,然后才能進行真石漆的噴涂施工。
(2)基面應平整、潔凈,邊角線條應該順直,不得有油污、浮灰或其它污染物。
(3)對舊墻體或其它基面上原有的舊涂料,應經試驗確認其附著性;若附著性差,則必須徹底鏟除。
3、防潮底漆噴涂程序
在噴真石漆前,先在基面上均勻地噴涂一層防潮底漆,進行封底處理,以免由于基面滲透,透濕,從而污染真石漆,影響施工質量。防潮底漆干透時間約60分鐘。
4、真石漆的噴涂程序
待防潮底漆干透后即可進行真石漆的噴涂施工。在噴主材時,先充分攪拌主材使其混合均勻,然后同一整面,同一整柱、梁、板面安排專人作一次性噴完,不留接槎,以保證顏色、厚度一致性。
5、表面打磨程序
在噴涂防水保護之前,需用普通砂紙等工具,磨掉已干透涂層表面的浮砂及砂粒之銳角,使之平滑,以便增加真石漆表面的美感,同時保證防護膜的完全覆蓋。
6、噴涂罩面漆程序
噴涂罩面漆一定要在真石漆完全干透后進行。在噴防水罩面漆之前可利用油槍的氣壓把原先打磨下來的石頭粉末吹干凈,以便增加面漆與真石漆之間的結合。
7、清理施工現場程序
因為在施工過程中,不可避免的會(huì )有少量的材料污染到周?chē)奈矬w,這樣在真石漆施工完畢后,先撕去保護紙,再用鏟刀及砂子把現場的一些污染物給清理干凈,使之達到場地干凈,然后交工驗收。
